от 197 495 за м2
Компания «Строительный трест» сообщает о ходе строительства жилых комплексов в Санкт-Петербурге и Ленинградской области, Калининграде и Калининградской области в июле 2022 года: «Листва», «Наука», NEWПИТЕР, River Park и «Альпы».
Санкт-Петербург
В Санкт-Петербурге на Лиственной улице продолжается строительство ЖК «Листва». Это 13-этажный кирпичный дом, состоящий из семи секций. Жилой комплекс включает в себя 348 квартир, подземный паркинг на 332 машиноместа и коммерческие помещения.
Ход работ по секциям:
1 секция – устройство надстроек кровли, парапетов, устройство стяжки.
2 секция – устройство надстроек кровли и парапетов.
3 секция – устройство кровли и стяжки.
В 5, 6 и 7 секциях осуществляется прокладка инженерных сетей и предчистовая отделка мест общего пользования.
Завершить строительство ЖК «Листва» планируется в III квартале 2023 года.
В Калининском районе Петербурга на пересечении улицы Академика Константинова и проспекта Науки ведётся строительство ЖК «Наука».
1 корпус – это 11-13 этажный кирпичный дом, состоящий из десяти секций на 610 квартир. В настоящее время на всех секциях ведутся работы по кирпичной кладке 7-8 этажей, а также бетонирование перекрытий. Во всех секциях ведётся монтаж стояков вентиляции.
Завершить строительство 1 корпуса ЖК «Наука» планируется во II квартале 2024 года.
Ленинградская область

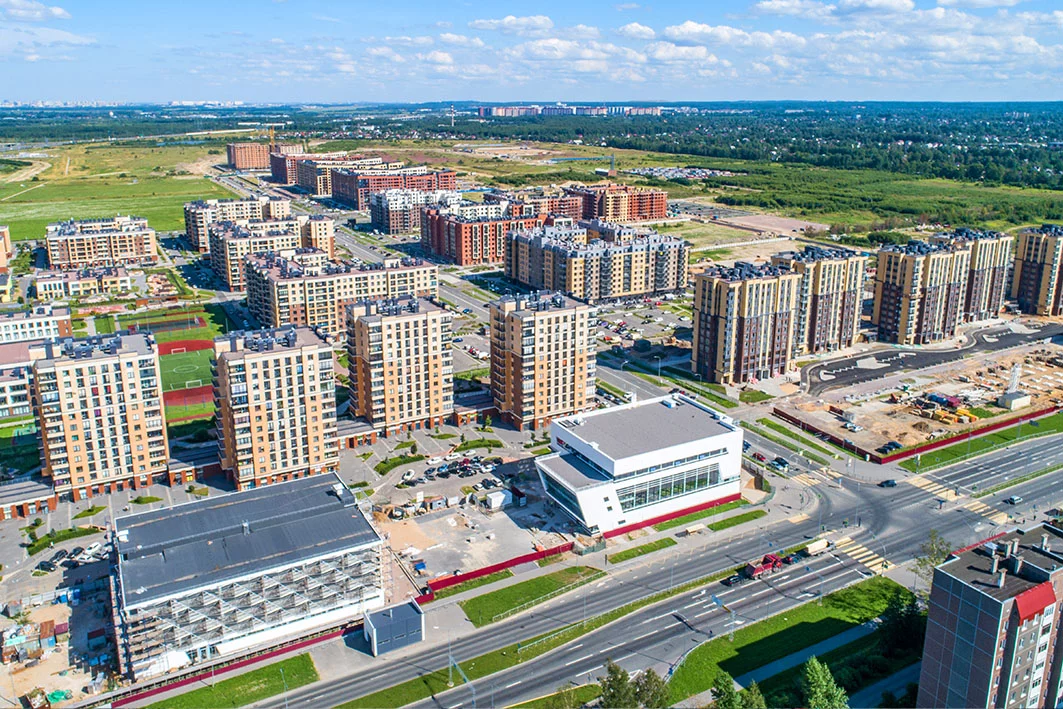

В кирпичном жилом квартале NEWПИТЕР в пос. Новоселье Ломоносовского района Ленинградской области продолжается строительство 12, 14, 15 и 16 лотов. В 12 лоте, 8-9 этажном доме на 316 квартир, в настоящее время завершено благоустройство прилегающей территории. Ведётся клининг и передача управляющей компании.
На строительной площадке 14 лота – 7-этажного жилого дома на 212 квартир, ведутся работы по отделке мест общего пользования, а также устройство инженерных сетей. На первых этажах во всех секциях осуществляется заливка стяжек. Ведётся утепление кровельных надстроек. В 1 и 2 секциях начат монтаж технических дверей и завершается монтаж окон. Во всех секциях ведётся устройство окон и алюминиевых витражей на первых этажах.
Продолжается строительство 15 лота – 7-этажного дома, в котором запроектировано 239 квартир. Во всех секциях общестроительные работы выполнены на 100%. Ведётся монтаж внутренних и наружных инженерных сетей. На всех секциях ведётся монтаж оконных и витражных конструкций, а также внутренние отделочные работы в местах общего пользования. На всех секциях начались фасадные работы.
16 лот представляет собой 12-этажный дом на 540 квартир, состоящий из пяти секций. Во всех секциях продолжаются внутренние отделочные работы, а также монтаж инженерных систем. На 100% выполнен монтаж оконных конструкций. Продолжается благоустройство придомовой территории.
План ввода лотов в эксплуатацию:
12 лот – I квартал 2023 года;
14 лот – II квартал 2023 года;
15 лот – I квартал 2024 года;
16 лот – I квартал 2023 года.
Калининград и Калининградская область
Первая очередь нового ЖК River Park в городе Гурьевск на Яблочной улице – это 3 пятиэтажных здания, в которых запроектировано 225 квартир. В настоящий момент в доме №1 идет монтаж железобетонных стен и колонн 2 этажа. Доме №2 смонтировано перекрытие над 1 этажом дома. В доме №3 выполнено перекрытие над 2 этажом первой секции, идет монтаж перекрытий на второй секции, выполняются работы по кладке стен первого этажа на секции 1. Выполнен монтаж железобетонных вентблоков 1 секции на 2 этаже.
Во всех домах выполнена оклеечная гидроизоляция стен подвала, заказано лифтовое оборудование, завезены материалы для устройства кровли.
Продолжаются работы по прокладке магистральной бытовой внеплощадочной канализации, смонтирована канализационная насосная станция. Продолжаются работы по реконструкции сети водопровода. Ввод первой очереди проекта в эксплуатацию запланирован на I квартал 2024 года.
В Калининграде на улице Маршала Борзова «Строительный трест» продолжает строительство ЖК «Альпы», которое осуществляется в две очереди. К первой очереди относится 12-этажный дом на 249 квартир.
1 этап:
Полностью окончен штукатурный фасад, навесной фасад выполнен на 90%. Выполняются работы по гидроизоляции подземного паркинга. Идет пусконаладочные работы инженерных систем. Отделка мест общего пользования выполнена на 70%. Работы по благоустройству выполнены на 50%
Встроено-пристроенный паркинг: выполняются пусконаладочные работы по вентиляции, дымоудалению, идет монтаж электрики, освещения. Смонтированы въездные ворота и противопожарные шторы в парковке.
2 этап:
Выполнено перекрытие над 12 этажом 5 и 4 секций, идет монтаж стен 13 этажа. На 1 и 2 секции залито перекрытие над 4 этажом, идет монтаж стен 5 этажа. На 3, 4 и 5 секциях производится кладка наружных и внутренних стен с 1 по 8 этаж, монтаж вентиляционных блоков и дымоходных каналов. Продолжаются работы по разводке электрики, водопровода, канализации. На 1 и 2 секциях начата кладка на 1-2 этажах.
Ввод в эксплуатацию 1 очереди ЖК «Альпы» запланирован на IV квартал 2022 года, 2 – на IV квартал 2024 года.
Это Ваш гид по миру недвижимости Санкт-Петербурга и Ленинградской области. Цель проекта – создать самую полную базу рынка новостроек, а так же максимально упростить поиск квартиры или дома. Здесь Вы получите исчерпывающую информацию о каждом жилом объекте, возводимом или уже построенном на территории Санкт-Петербурга и Ленинградской области.
